Комплект документов Стройдок-АБВ

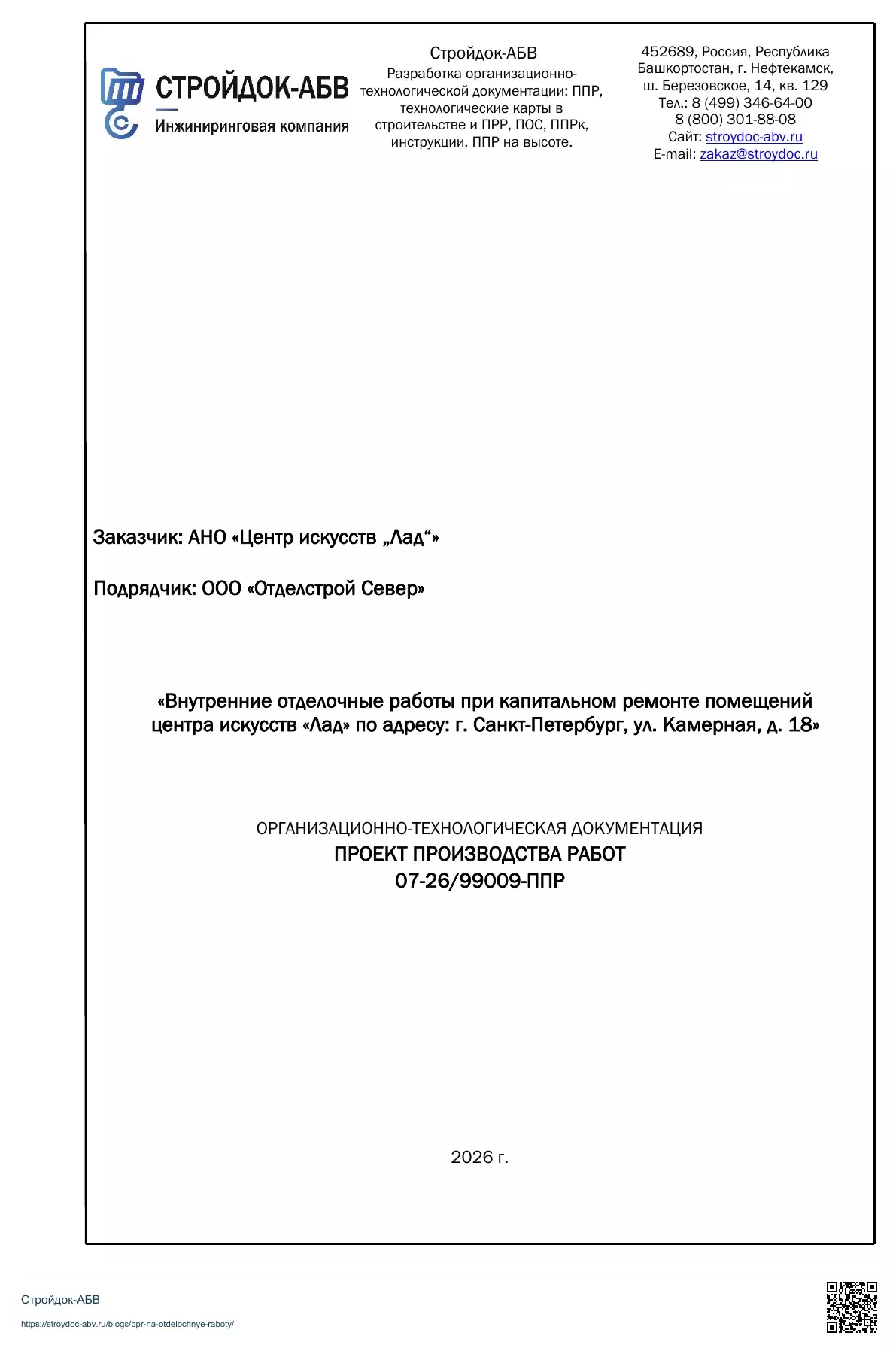

Образец ППР на внутренние отделочные работы
Скачайте ППР на комплексную отделку помещений общественного здания. Основной документ содержит 52 страницы, 14 взаимосвязанных этапов, календарный и ресурсные графики, решения по качеству и безопасности, а также стройгенплан. Полный файл дополнен четырьмя технологическими картами и ППР на работы на высоте.
Техническая часть подготовлена по единому комплекту ПОС, архитектурно-строительных решений, задания и ведомости объёмов работ 2026 года. Название объекта и реквизиты участников изменены для публичного размещения. Остальные направления собраны в каталоге образцов ППР.
Скачать ППР на отделочные работы в PDF
Основной ППР, 52 страницы. В файле сохранён текстовый слой: можно искать и выделять текст, изучать таблицы, графики и стройгенплан. На каждой странице размещены ссылка и QR-код Стройдок-АБВ.
Полный комплект, 203 страницы. Первые 52 страницы совпадают с основным ППР. Далее размещены четыре технологические карты и ППРв; приложения доступны полностью и защищены фирменными водяными знаками.
Открыть основной ППР · Открыть полный ППР с технологическими картами. Оба PDF доступны без регистрации.
Комплект показывает структуру и взаимную увязку разделов ППР. Для производства работ решения требуется разработать по рабочей документации, фактическому состоянию помещений, выбранным материалам, срокам и организации конкретной площадки.
Какие отделочные работы рассмотрены
ППР охватывает полный цикл внутренней отделки подвала, трёх этажей и санитарных помещений. Работы выполняются после завершения демонтажа, усиления конструкций и скрытой прокладки инженерных сетей. Фронт разделён на захватки, а мокрые процессы увязаны со сроками набора прочности и высыхания оснований.
- кирпичные заделки проёмов и устройство перегородки подвала;
- каркасные перегородки, облицовка стен ГКЛ и ГКЛВ, заполнение минеральной ватой;
- грунтование, штукатурная подготовка и шпаклевание стен и потолков;
- рулонная гидроизоляция полов санитарных помещений;
- цементные стяжки различной толщины под плиточные покрытия;
- облицовка стен и откосов керамической плиткой;
- окраска стен, откосов и потолков водно-дисперсионными составами;
- керамогранитные полы, подвесные потолки и внутренние дверные блоки;
- завершение санитарных помещений, уборка и приёмка результата.
В графике поставок отражены основные материалы: гипсокартонные листы, каркасные профили, минеральная вата, штукатурные и шпаклёвочные смеси, грунтовка, гидроизоляция, плитка, керамогранит, клеевые и затирочные составы, краска, потолочные системы и дверные блоки.
Специализируется на разработке ППР, ТК и ПОС, автоматизации подготовки проектной документации, расчёте технико-экономических показателей…
14 этапов производства отделочных работ
- Организация площадки. Ограждение рабочих зон, временное освещение, доставка инвентаря и устройство мест складирования.
- Приёмка оснований. Проверка готовности помещений и защита сохраняемых конструкций от повреждений и загрязнения.
- Кирпичные работы. Заделка проёмов и устройство перегородки подвала с контролем перевязки и геометрии.
- Каркасные перегородки. Монтаж металлического каркаса, заполнения и обшивки ГКЛ и ГКЛВ.
- Подготовка стен. Очистка, грунтование, установка маяков и штукатурное выравнивание.
- Подготовка потолков подвала. Ремонт оснований и нанесение штукатурных составов с подмостей.
- Гидроизоляция санузлов. Подготовка основания, устройство праймера и рулонного покрытия по захваткам.
- Цементные стяжки. Разбивка отметок, укладка раствора, выравнивание и уход до набора требуемой прочности.
- Облицовка плиткой. Разметка, приготовление клея, укладка, подрезка и заполнение швов.
- Отделка стен и откосов. Шпаклевание, шлифование с пылеудалением, грунтование и окраска.
- Отделка потолков подвала. Шпаклевание и окраска подготовленных поверхностей с передвижных подмостей.
- Керамогранитные полы. Раскладка, приклеивание плит, устройство швов и защита готового покрытия.
- Потолки, двери и санузлы. Монтаж подвесных систем, внутренних дверных блоков и завершение отделки помещений.
- Контроль и сдача. Исправление замечаний, очистка помещений, оформление исполнительных документов и передача результата.
Календарный план рассчитан на период с 14 сентября по 18 декабря 2026 года. Для каждого этапа указаны продолжительность, состав бригады, трудозатраты, механизмы и недельное распределение работ. Отдельные графики показывают потребность в рабочих, машинах и материалах.
Четыре технологические карты и ППРв
В полном PDF после основного ППР размещены карты на ключевые процессы:
- работу с инвентарных подмостей и передвижных средств подмащивания;
- кирпичные заделки проёмов и устройство перегородки подвала;
- монтаж внутренних дверных блоков из ПВХ;
- комплексную внутреннюю отделку подвала и санитарных помещений;
- ППР на работы на высоте для операций со средств подмащивания.
Карты раскрывают последовательность операций, состав звеньев, применяемый инструмент, требования к материалам, операционный контроль и безопасную организацию рабочих мест. ППРв дополняет их требованиями к допуску персонала, ограждениям, средствам защиты и действиям в аварийной ситуации.
Что показано на стройгенплане
Последняя страница основного ППР содержит стройгенплан с объектом производства работ, въездом и выездом, схемой движения техники, площадкой временного складирования размером 14 × 5 м, административно-бытовым и складским инвентарными зданиями, контейнером для отходов и санитарной зоной.
На листе также показаны временное электроснабжение от ДЭС, точки временного водоснабжения и канализации, прожекторы, противопожарный щит, запас воды и план пожарной защиты. Для рабочего документа расположение этих элементов уточняется по фактическим проездам, сетям, помещениям и действующему режиму объекта.
Контроль качества внутренней отделки
Входной контроль включает документы о качестве, маркировку, комплектность и состояние сухих смесей, листовых материалов, профилей, изоляции, плитки, красок, дверей и подвесных систем. До закрытия принимаются каркасы, закладные детали, изоляция, подготовленные основания и гидроизоляционные слои.
При операционном контроле проверяют геометрию перегородок, ровность и влажность оснований, толщину слоёв, выдержку между операциями, отметки стяжек, заполнение швов, качество окраски и защиту готовых поверхностей. Результаты оформляются актами скрытых работ, журналами, паспортами материалов и исполнительными схемами.
Какие исходные данные нужны для ППР на ваш объект
- архитектурные планы, разрезы, ведомости отделки и узлы;
- ПОС и актуальная схема организации строительной площадки;
- ведомость объёмов работ, смета или техническое задание;
- марки и инструкции производителей фактически выбранных материалов;
- сведения о готовности оснований и скрытых инженерных систем;
- планируемые сроки, захватки, сменность и режим эксплуатации здания;
- требования заказчика, генерального подрядчика и строительного контроля.
Для смежных процессов доступны образец ППР на монолитные работы, образец ППР на монтаж конструкций, образец ППР на кровельные работы и образец ППР на земляные работы.
