Журнал бетонных работ — редактируемый бланк формы 12.1 СП 392.1325800.2018. На странице можно скачать проверенные DOCX и PDF, а ниже посмотреть заполненный пример. Текст, порядок разделов, названия граф и состав подписантов сверены с факсимиле нормативного образца. Поля в Word выполнены нативными границами таблиц: их удобно заполнять, расширять и печатать без ручного выравнивания подчёркиваний.

Форма приведена в рекомендуемом приложении Б СП 392.1325800.2018 для исполнительной документации при строительстве и реконструкции линейной части магистральных и промысловых трубопроводов. Применимость журнала определяют по проекту, договору, техническому заданию и согласованному перечню исполнительной документации конкретного объекта. Совпадающее название журнала в другом нормативном документе не делает образцы взаимозаменяемыми.

Для чего нужен документ

Журнал фиксирует каждую укладку бетонной смеси и позволяет проследить путь от документа о качестве поставленной смеси до результатов контроля прочности. По его строкам проверяют место бетонирования, объём партии, температуру воздуха, режим твердения и ответственного исполнителя.

Первая страница содержит постоянные данные объекта и проектные показатели. Табличную часть ведут последовательно по мере выполнения работ; записи должны подтверждаться паспортами смеси, протоколами испытаний, исполнительными схемами и производственными журналами.

Какие сведения содержит форма

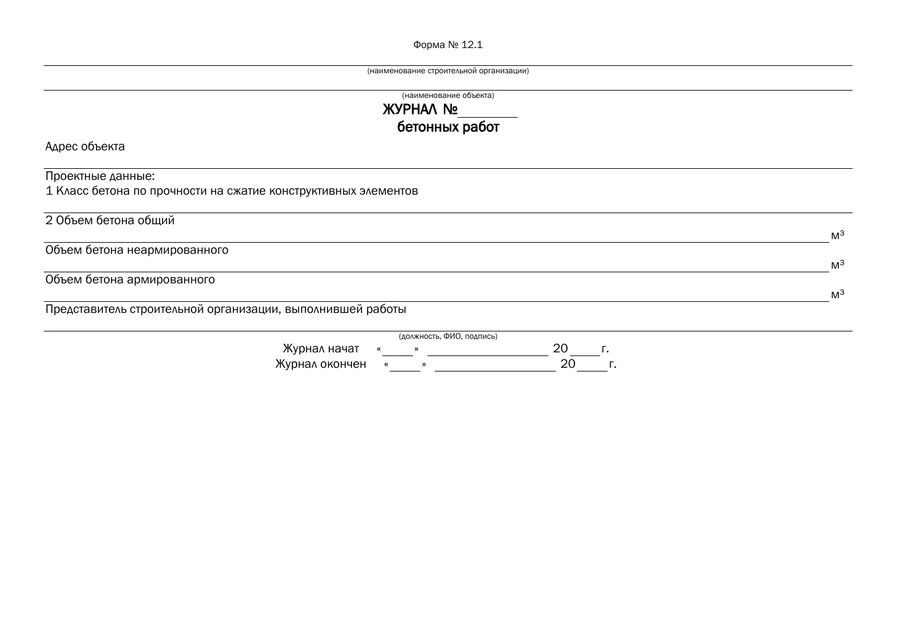

  1. Шапка. указывают строительную организацию, объект, номер журнала и адрес объекта
  2. Проектные данные. вносят класс бетона, общий объём, объём неармированного и армированного бетона
  3. Место и время. фиксируют дату и время укладки, конструкцию, оси и отметку
  4. Бетонная смесь. записывают поставщика, условное обозначение смеси и номер документа о качестве по ГОСТ 7473—2010
  5. Условия твердения. указывают объём партии, температуру воздуха, способ и режим твердения
  6. Контроль прочности. заполняют проектный класс, промежуточные и проектные результаты по предусмотренным формой графам
  7. Ответственный исполнитель. в последней графе ставят подпись лица, отвечающего за бетонирование и контроль качества

Как заполнить бланк

  1. Открыть журнал до начала работ. заполнить постоянные реквизиты, номер и дату начала; напечатанный префикс 20 в годе сохраняют
  2. Перенести проектные показатели. значения сверяют с рабочими чертежами, спецификациями и ведомостями объёмов
  3. Вносить одну укладку отдельной строкой. не объединять разные даты, конструкции или партии смеси в одну запись
  4. Сверять поставку. марку и документ о качестве переписывают без произвольного сокращения
  5. Заполнять результаты контроля. нормируемые и фактические показатели не смешивают; единицы измерения сохраняют
  6. Закрыть журнал. после окончания работ указывают дату окончания и проверяют непрерывность записей

Кто оформляет и подписывает

На первой странице указывают представителя строительной организации, выполнившей работы, с должностью, ФИО и подписью. В графе 14 расписываются ответственные исполнители работ по бетонированию и контролю качества. Полномочия и период работы подписантов сверяют с приказами.

Эксперт статьи Опыт с 2005 года
ГИП, Менеджер проектов

Специализируется на разработке ППР для общестроительных и высотных работ, организации безопасного монтажа, подготовке календарных…

Нефтекамский нефтяной колледж - "Разработка и эксплуатация нефтяных и газовых месторождений", 2005 год; Альметьевский государственный нефтяной институт - "Нефтегазовое дело", 2015 год

Связь с другими документами

Записи журнала сопоставляют с документами о качестве бетонной смеси, протоколами определения прочности, актами освидетельствования скрытых работ и исполнительными схемами. Даты и обозначения конструкций во всех документах должны совпадать.

Типичные ошибки

  • использован одноимённый журнал из другого норматива без проверки применимости;
  • не указан документ о качестве бетонной смеси или его номер не совпадает с паспортом;
  • в одной строке объединены разные конструкции либо партии;
  • перепутаны нормируемая и фактическая прочность;
  • дата укладки не согласуется с актами и протоколами;
  • в графе 14 отсутствует подпись ответственного исполнителя.

Проверка перед включением в комплект

  • наименование объекта и адрес совпадают с титульными листами комплекта;
  • все 14 граф сохранены и заполнены в применимой части;
  • марка смеси, объём и конструкция подтверждаются первичными документами;
  • даты начала, записей и окончания расположены последовательно;
  • нет пустых обязательных строк, неоговорённых исправлений и неидентифицируемых подписей.

Бланк выполнен в альбомной ориентации на двух страницах: первая — реквизиты журнала, вторая — полная таблица из 14 граф. Такое разделение сохраняет читаемость названий граф и не создаёт пустой дополнительной страницы.

Другие проверенные бланки собраны в едином перечне форм исполнительной документации. Если требуется определить состав комплекта, проверить взаимосвязь актов, журналов, схем и протоколов либо подготовить документы к сдаче, используйте услугу ведения и сдачи исполнительной документации.
