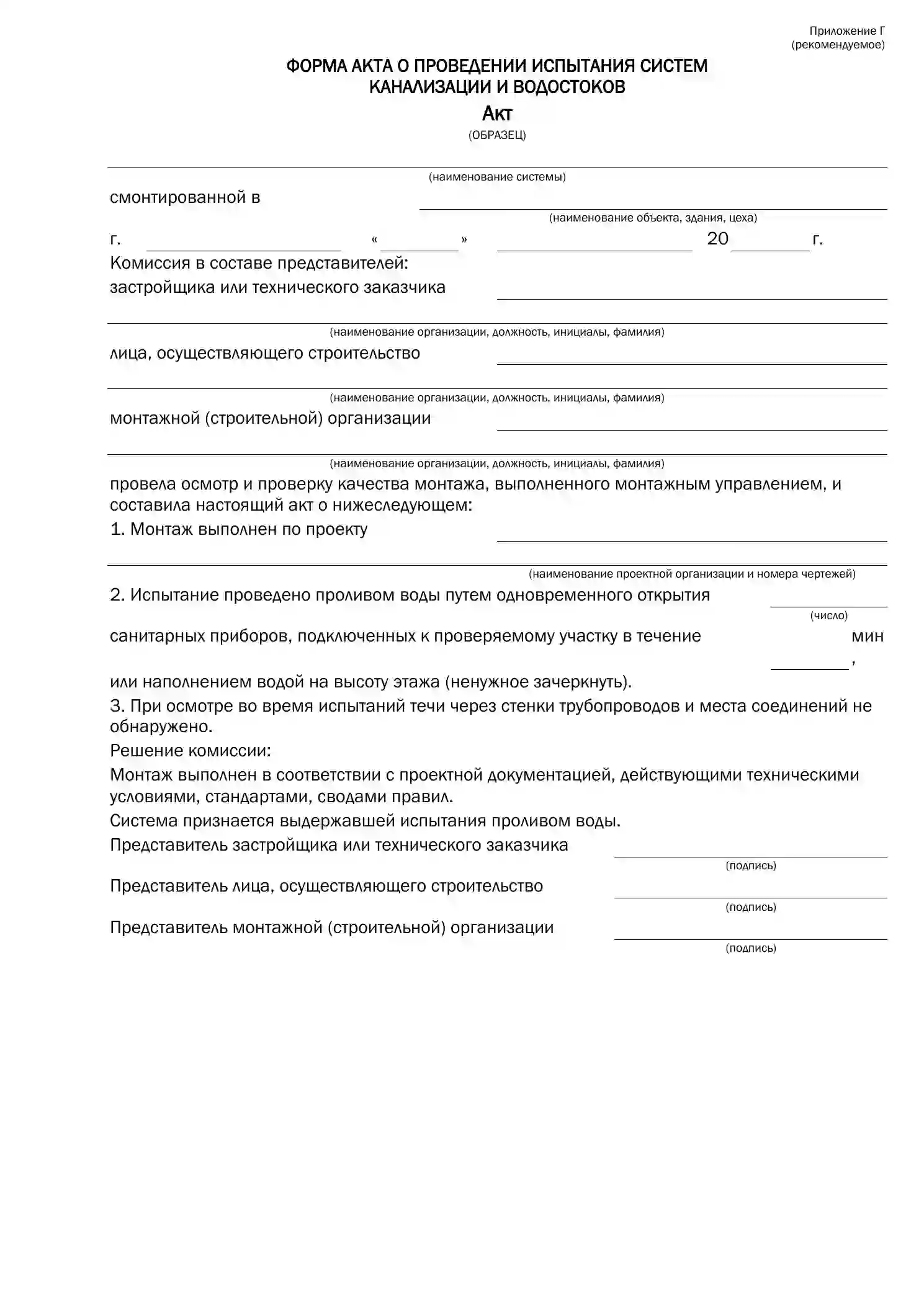

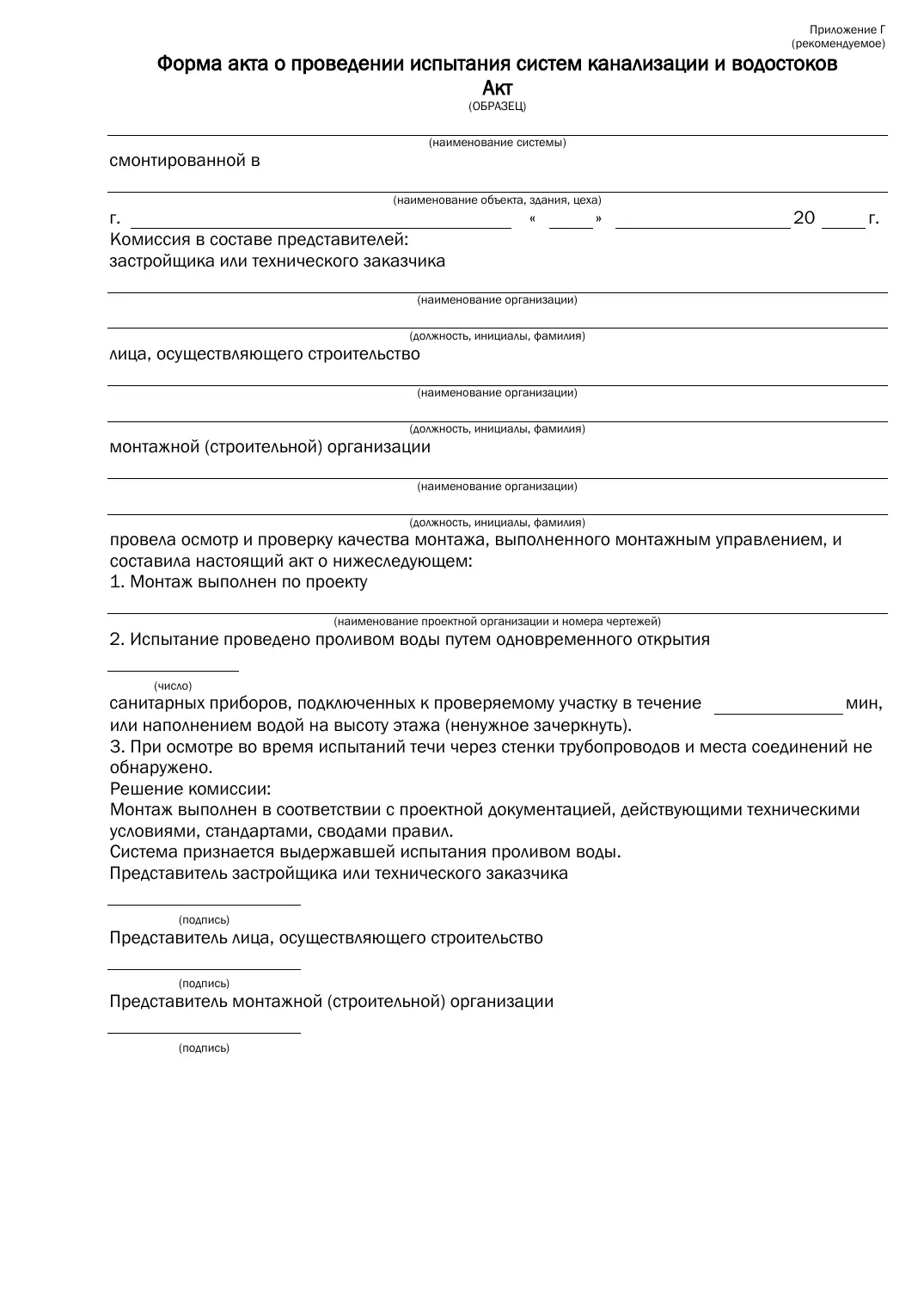

# # Оформление акта испытания систем канализации и водостоков
Составление акта о проведении испытания систем канализации и водостоков не сложная задача. Все пункты для мастеров понятны. Начинается шапка с указания наименования системы. Здесь же, по сравнению с актом о проведении гидростатического или манометрического испытания на герметичность, может быть только либо канализация, либо водосток. В проекте так же канализация и водосток обозначаются буквами, к примеру, система канализации К1, система водостока КВ1 и т.д.
Далее в следующей строке необходимо прописать наименование объекта, на котором смонтирована система. Обычно соответствует названию ПД или РД. Если такой документации нет, можно указать наименование помещения, здания или сооружения и адрес местонахождения.
Местом составления акта будет место монтажа систем канализации и/или водостока. Дата составления почти всегда совпадает с датой испытания систем.
# # Заполнения акта испытания систем канализации и водостоков
Заполнение основных полей акта о проведении испытания систем канализации и водостоков выполняется силами Подрядчика. В верхней части прописывается комиссия, подписывающая документ после приемки испытаний. В комиссию входят:
- заказчик или технический заказчик — обычно выступает собственник здания/сооружения;
- лицо, осуществляющее строительство — как правило это генеральная подрядная организация;
- монтажная (строительная) организация — субподрядчик, выполнявший работы по монтажу систем канализации / водостока.
Следующей строкой вписываются наименование проектной документации и листы рабочего проекта по которому был выполнен монтаж системы. После указывается способ испытания (пролив воды или наполнение до этажа) и продолжительность испытания. Метод испытания канализации зависит от протяженности и устройства самой системы:
- канализацию и дренажные системы проверяют на герметичность путем пролива воды с открытием 3/4 санитарных приборов, продолжительностью необходимой для осмотра;
- горизонтальные участки испытываются путем наполнения их до первого верхнего раструба продолжительностью не менее 3 ч;
- систему отвода конденсата кондиционирования проверяется путем пролива в течение 2-3 минут;
- канализацию в земле и каналах путем установки заглушки на конце и налива воды до уровня первого этажа;4
- скрываемые участки сетей проливают водой и составляют АОСР;
- водостоки испытывают наливом воды до верхнего уровня и выдерживанием не менее 10 минут.
Все данные о методе и продолжительности испытания должны быть обязательно указаны в ППР на монтаж канализации.
# # Приемка системы после испытания
Подписанием акта о проведении испытания систем канализации и водостоков выполняется приемка всей систем после монтажа. Таким образом подтверждается соответствие системы проектной документации и требованиям действующих норм и правил.
