РАБОЧИЙ ПРИМЕР. Форма приказа нормативным документом не установлена. В двухстраничном редактируемом шаблоне каждое назначение сразу сопровождается обязанностями соответствующего лица.

Нормативное основание и статус документа

Позиция 13 приложения Б СП 48.13330.2019 относит к примерному составу исполнительной документации приказы о назначении ответственных за ведение работ на объекте, строительный контроль подрядной организации и ведение исполнительной документации.

Свод правил не утверждает унифицированный текст приказа. Опубликованный документ является рабочим примером, который приводят в соответствие с договором, структурой организации и фактическим распределением функций на объекте.

Какие назначения включены

  • специалист по организации строительства;
  • представитель лица, осуществляющего строительство, по вопросам строительного контроля;
  • ответственный производитель работ;
  • лицо, ответственное за ведение, комплектование и передачу исполнительной документации.

После каждого назначения размещено поле только для должности и Ф.И.О., а затем перечислены обязанности именно этого лица.

Что находится в шаблоне

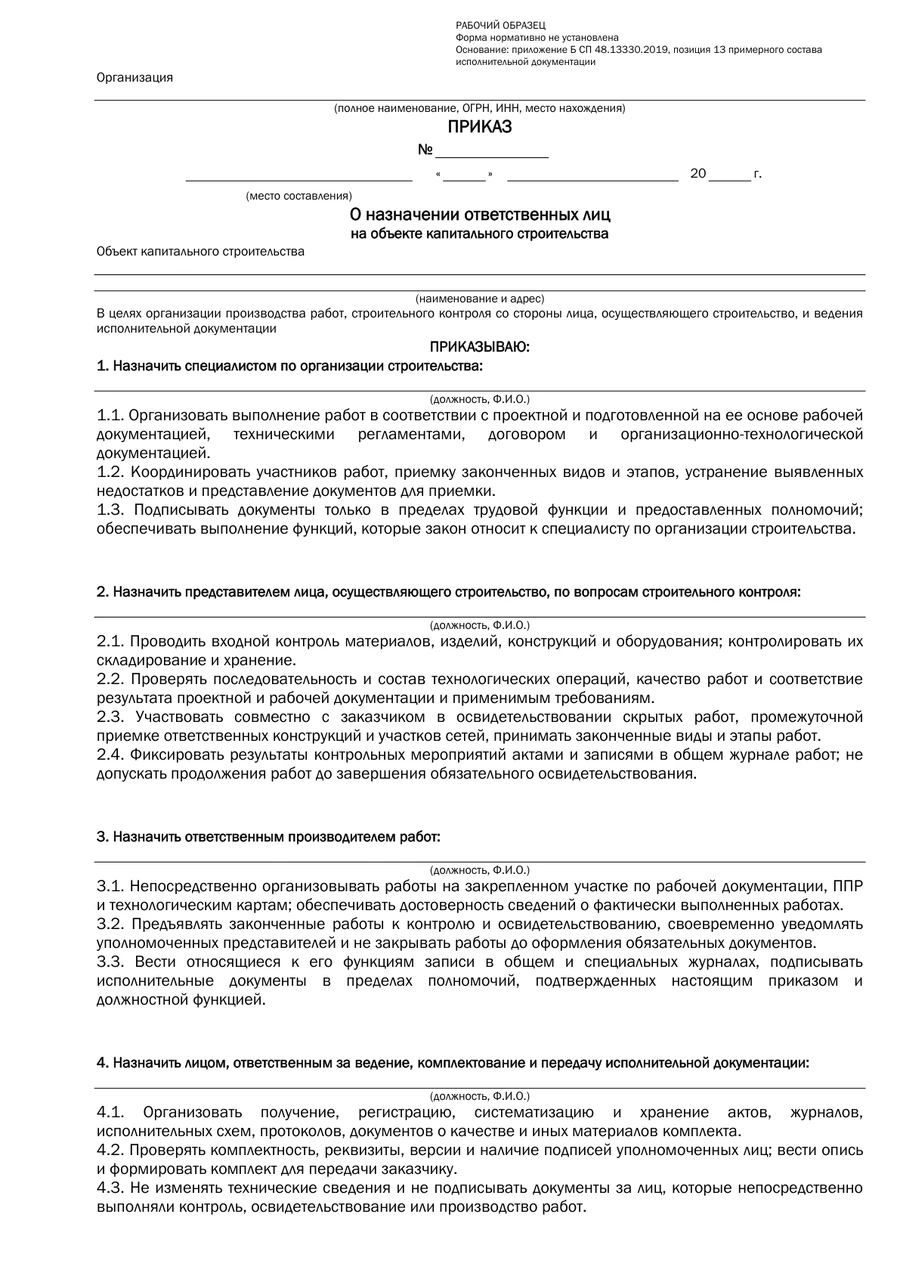

  • реквизиты организации, номер и дата приказа, объект капитального строительства;
  • четыре последовательных блока назначения с обязанностями;
  • общие правила подписания и передачи документов при замещении;
  • пункт о вступлении приказа в силу с даты подписания и контроле исполнения;
  • подпись руководителя организации;
  • таблица ознакомления, в которой заранее заполнены номера 1–4 и роли.

Как заполнить

  1. укажите организацию, номер, место и дату составления приказа, наименование и адрес объекта;
  2. в каждом блоке назначения впишите должность и Ф.И.О. работника;
  3. проверьте, что перечисленные обязанности соответствуют фактически порученным функциям;
  4. подпишите приказ руководителем организации;
  5. в таблице ознакомления заполните должность и Ф.И.О., подпись и дату для каждой уже указанной роли.

Что проверить перед подписанием

  • все четыре роли действительно распределены на объекте;
  • одному лицу не предоставлено право подписи шире его трудовой функции и полномочий;
  • ответственный производитель работ не закрывает работы до обязательного освидетельствования;
  • лицо, ведущее исполнительную документацию, не подписывает документы вместо участников контроля или производства работ;
  • назначенные работники ознакомлены с приказом под подпись.

Важно: приказ сам по себе не разрешает изменять проектную или рабочую документацию и подписывать документы за других участников. Такие действия оформляют только в установленном порядке.

Эксперт статьи Опыт с 2005 года
ГИП, Менеджер проектов

Специализируется на разработке ППР для общестроительных и высотных работ, организации безопасного монтажа, подготовке календарных…

Нефтекамский нефтяной колледж - "Разработка и эксплуатация нефтяных и газовых месторождений", 2005 год; Альметьевский государственный нефтяной институт - "Нефтегазовое дело", 2015 год

Документ включён в единый перечень форм исполнительной документации. Если нужно собрать и проверить комплект по объекту, используйте услугу подготовки исполнительной документации.
