Технический отчёт о пусконаладочных работах должен показывать, что проверено, в каких границах и на основании каких результатов сделан вывод. Перечень оборудования и фраза «система работоспособна» без подтверждающих данных не позволяют проверить результат наладки.
Состав отчёта зависит от системы, проекта, программы работ и требований заказчика. Ниже приведена рабочая структура отчёта. Она помогает подготовить задание, но не заменяет фактические испытания и документы исполнителя ПНР.
Чем отчёт отличается от программы
Программа описывает планируемые действия и условия их выполнения. Отчёт описывает выполненные работы и полученные результаты. Перенос будущего времени в прошедшее не превращает программу в достоверный отчёт.
Для каждой заявленной проверки должна существовать связь с исходными данными: протоколом, журналом, записью измерений или другим применимым документом. Если часть проверки не выполнена, это отражают как ограничение объёма, а не заменяют положительным выводом.
Связь документов подробно разобрана в статье «Программа, методика и отчёт ПНР». Полезно согласовать состав итогового отчёта ещё до начала работ: тогда исполнители будут знать, какие сведения нужно фиксировать.
Специализируется на разработке ППР, ТК и ПОС, автоматизации подготовки проектной документации, расчёте технико-экономических показателей…

Какие исходные данные нужны для отчёта
Нужны актуальный проект, перечень оборудования, программа или иное основание выполнения ПНР, фактические протоколы, сведения об условиях проверок и обнаруженных отклонениях. Для измерений важны данные о применённых средствах измерений и предусмотренное подтверждение их пригодности.
Проверьте идентификацию системы. Обозначение В1 в проекте, на оборудовании и в протоколе должно относиться к одному объекту проверки. Если обозначения менялись, нужна явная таблица соответствия или иная проверяемая связь.
Передайте также сведения об изменениях, выполненных во время наладки: какие настройки корректировались, на каком основании и какие проверки проведены после изменения. Финальный отчёт должен отражать состояние, к которому относятся его выводы.
Рабочая структура технического отчёта
Обычно удобно выделить сведения об объекте и границах работ, перечень оборудования, исходные документы, условия выполнения, описание выполненных проверок, результаты и выводы. Протоколы и другие подтверждения включают в приложения либо перечисляют с однозначными ссылками.
Это авторская структура для подготовки задания, а не единый обязательный состав для всех систем. Для вентиляции требования подбирают с учётом профильных документов, в том числе области применения ГОСТ 34060-2017. Для электроснабжения, автоматики и противопожарных систем нужна собственная проверка применимых требований.
Если заказчик устанавливает структуру отчёта, сопоставьте её с фактическим объёмом ПНР до оформления. Пустой раздел лучше объяснить ограничением задания, чем заполнить общими положительными фразами.
Как оформлять результаты

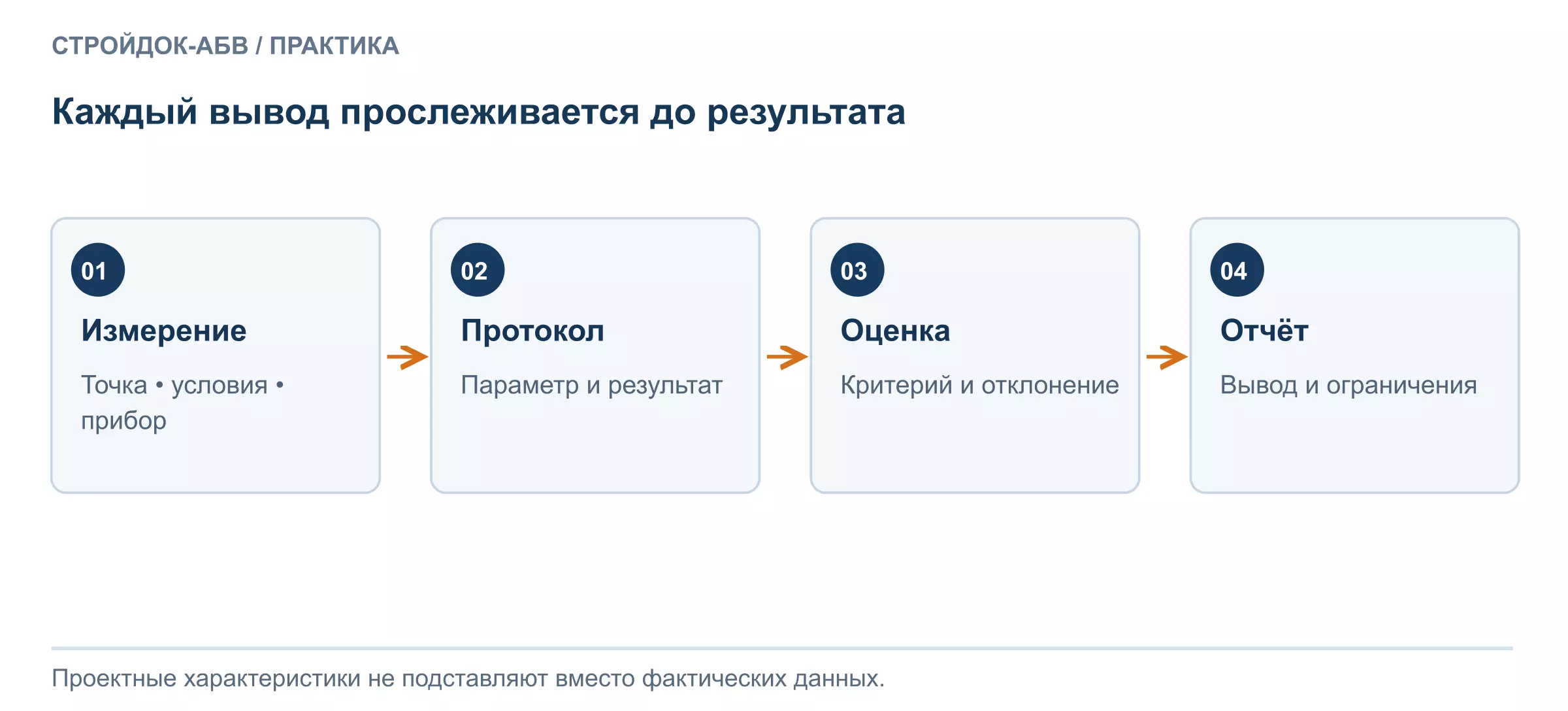

Каждая строка результата должна позволять определить параметр, источник критерия, фактическое значение или состояние, подтверждающий документ и итог оценки. Для числовых величин обязательна ясность единиц измерения и условий, при которых получено значение.
| Поле | Что в нём указывать |
|---|---|
| Система и точка | Однозначное обозначение объекта проверки |
| Параметр | Что фактически измерено или проверено |
| Критерий | Значение или условие из применимого источника |
| Результат | Данные фактической проверки, без подстановки проектных значений |
| Основание | Номер, дата и раздел протокола либо другого документа |
| Оценка | Вывод в пределах выполненной проверки |
В приложенном документе значения, обозначения оборудования и результаты являются условными и нужны только для демонстрации структуры полного технического отчёта. Документ не подтверждает выполнение ПНР на реальном объекте; для объектной выдачи все таблицы и выводы заполняют по фактическим протоколам и измерениям.
Как формулировать выводы и ограничения
Вывод должен соответствовать подтверждённому объёму. Если проверена одна установка, нельзя распространять результат на все установки здания. Если не проведён отдельный режим, это следует прямо указать вместе с причиной и необходимым следующим действием.
Рабочая формулировка ограничения: «Проверка режима Р2 в состав представленных результатов не входит; подтверждающий протокол отсутствует». В реальном документе дополнительно определяют влияние ограничения и дальнейшие действия в установленном порядке. Такая запись не является заключением о допустимости эксплуатации.
При отклонении перечислите выявленный факт, документ-основание и сведения о корректирующих действиях. Если после изменения выполнена повторная проверка, итоговый вывод должен ссылаться на её результаты, а не на прежний протокол.
Что проверить перед передачей
Сопоставьте перечень выполненных проверок с приложениями. Убедитесь, что все протоколы читаются, содержат нужные реквизиты и относятся к указанной системе. Проверьте даты, редакции, обозначения оборудования и полномочия подписантов в применимом порядке.
Проверьте также границы услуги. Оформление отчёта по переданным данным и выполнение ПНР на объекте — разные работы. Если отчёт подготавливает сторонний разработчик документации, фактические результаты и сведения об исполнителях должны оставаться достоверными.
Связанные акты не стоит автоматически считать заменой отчёта. Например, на сайте есть форма акта сдачи-приёмки ПНР; применимость конкретной формы проверяют для соответствующих работ и системы.
Скачать технический отчёт о ПНР
Технический отчёт «Стройдок-АБВ» в PDF содержит 29 страниц: границы работ, исходные документы, результаты проверок, реестр отклонений, выводы и приложения с протоколами. Все объектные данные и результаты в файле условные; документ показывает состав и оформление, но не подтверждает проведение ПНР.

Подготовить отчёт по фактическим результатам ПНР
Отправьте программу, проект, протоколы и требования заказчика через страницу документов ПНР. В обращении укажите «Оформление отчёта ПНР по готовым результатам». Сначала необходимо проверить достаточность исходных данных; отсутствующие испытания и измерения требуют отдельного решения.
PDF
