Работы закончены, а для сдачи объекта не хватает актов, схем и протоколов. Восстановление исполнительной документации начинается с проверки того, какие сведения сохранились и чем можно подтвердить выполненное. Простое заполнение пустых бланков проблему не решает: документ должен относиться к конкретной работе, участку, материалу и фактическому результату контроля.

Эта инструкция поможет оценить объём восстановления до заказа услуги и понять, какие документы можно подготовить по архиву, а где потребуется участие подрядчика, лаборатории или других ответственных лиц.

Что считать восстановлением документации

В одном комплекте обычно встречаются разные ситуации. Потерянный экземпляр можно запросить у участника строительства. Неполный реестр — собрать заново. Схему без привязок — доработать по достоверным исполнительным данным. Отсутствующий результат испытания нельзя заменить текстом, составленным по проекту.

Разделите недостающие материалы на четыре группы:

Ситуация Первый шаг Ограничение
Документ был оформлен, но экземпляр утрачен Запросить копию или иной допустимый экземпляр у держателя Проверить комплектность, подписи и связь с объектом
Сведения есть в нескольких файлах Сопоставить данные и подготовить согласованный документ Сохранить ссылки на источники
Работы выполнены с изменениями Найти документы об изменении решения и фактическом исполнении Не выдавать проектное решение за исполнительное
Освидетельствование или испытание не подтверждено Зафиксировать пробел и согласовать дальнейшие действия Не придумывать результаты и не подписывать документы за участников

Состав и порядок ведения ИД установлены приказом Минстроя № 344/пр. Применимость конкретных документов определяют с учётом работ, проекта и требований к объекту. Смотрите официальную публикацию приказа и изменения № 369/пр.

Эксперт статьи Опыт с 2006 года
Руководитель Стройдок-АБВ

Специализируется на разработке ППР, ТК и ПОС, автоматизации подготовки проектной документации, расчёте технико-экономических показателей…

Нефтекамский Нефтяной колледж - "Строительство и эксплуатация зданий и сооружений", 2006г.; Оренбургский государственный университет - "Городское строительство и хозяйство", 2014 г.
Порядок восстановления ИД от перечня пробелов до проверенного комплекта
Порядок восстановления ИД от перечня пробелов до проверенного комплекта

Какие исходные данные собрать в первую очередь

Передайте разработчику рабочую документацию с изменениями, договор и техническое задание, перечень выполненных работ, сохранившиеся акты и журналы, исполнительные схемы, документы на материалы, протоколы испытаний и замечания заказчика. Полезны также реестры прежних передач и переписка о согласованных изменениях.

Необязательно сначала приводить архив в идеальный порядок. Важнее не потерять происхождение файлов. Папку от подрядчика, выгрузку из электронной системы и сканы заказчика лучше передать раздельно. В одном каталоге легко перепутать черновик, подписанную версию и документ от соседнего участка.

Отдельно перечислите отсутствующие исходные данные. Фраза «остального нет» затрудняет оценку. Запись «не найдены протоколы по участкам А–Б и Б–В; запрос направлен лаборатории» уже позволяет планировать работу.

Как составить реестр восстановления

За единицу учёта удобно брать документ или комплект по конкретному участку. Для каждой строки нужны вид работ, зона или оси, требуемый документ, имеющийся источник, выявленный пробел, ответственный за данные и следующий шаг.

В учебном примере по подземному трубопроводу сохранились схема, паспорт трубы и журнал работ. Акта по одному участку нет. В реестре следует указать именно этот участок и отсутствие подтверждённого документа. Наличие акта на соседний участок не закрывает пробел.

Присвойте статусам понятный смысл: «запросить», «проверить», «подготовить по подтверждённым данным», «на согласовании», «закрыто». Не используйте один статус «в работе» для всего архива: он скрывает зависимость от чужих исходных данных.

Что можно сделать по архиву, а что требует проверки на объекте

По документам можно проверить реквизиты, восстановить связи между файлами, составить реестр, подготовить недостающие описательные разделы и выявить противоречия. Для восстановления исполнительной геометрии нужны достоверные измерения. Для вывода о результате испытания — фактические данные соответствующего контроля.

Если работа уже закрыта последующими конструкциями, возможный способ подтверждения согласуют с ответственными участниками. Решение зависит от характера работ и ситуации на объекте. Универсального обещания «восстановим всё без выезда и дополнительных проверок» здесь быть не должно.

Фотографии полезны как дополнительный источник, если можно установить место, дату и содержание съёмки. Они не заменяют любой акт или протокол автоматически. Так же нельзя использовать сертификат на похожий материал вместо документа на фактически применённую продукцию.

Как проверить восстановленный комплект

Проверку удобнее проводить по связке «работа — участок — материал — контроль — документ». Название работы в акте должно соответствовать проекту и фактическому исполнению; схема должна показывать тот же участок; приложенные документы на материалы должны относиться к применённым изделиям.

После этого проверяют номера, версии и даты, приложения, полномочия подписантов и перечень незакрытых вопросов. Даты должны отражать подтверждённые события. Задним числом придумывать освидетельствование недопустимо.

В итоговом реестре оставляют отдельную отметку по документам, которые подготовлены, но ещё не подписаны. Готовый файл и оформленный документ — разные состояния. Если подрядчик передаёт только файлы Word и Excel, этот объём результата стоит прямо зафиксировать в задании.

От чего зависят стоимость и срок

Определяющими будут число участков и систем, сохранность архива, объём противоречий, необходимость измерений или испытаний, число участников согласования и требуемый формат выдачи. Количество страниц само по себе мало говорит о сложности.

Для предварительной оценки отправьте перечень работ, пример имеющегося комплекта и замечания заказчика. Сразу укажите, требуется только подготовка документов или также сопровождение их проверки. Это позволит разделить работу инженера ПТО и действия, которые должны выполнять другие участники строительства.

Скачать реестр восстановления

В PDF-документе реестра «Стройдок-АБВ» есть условные примеры пробелов, источников и следующих действий. Это авторский рабочий инструмент, а не нормативная форма. При подготовке своего реестра используйте данные объекта; сроки и ответственных согласуйте отдельно.

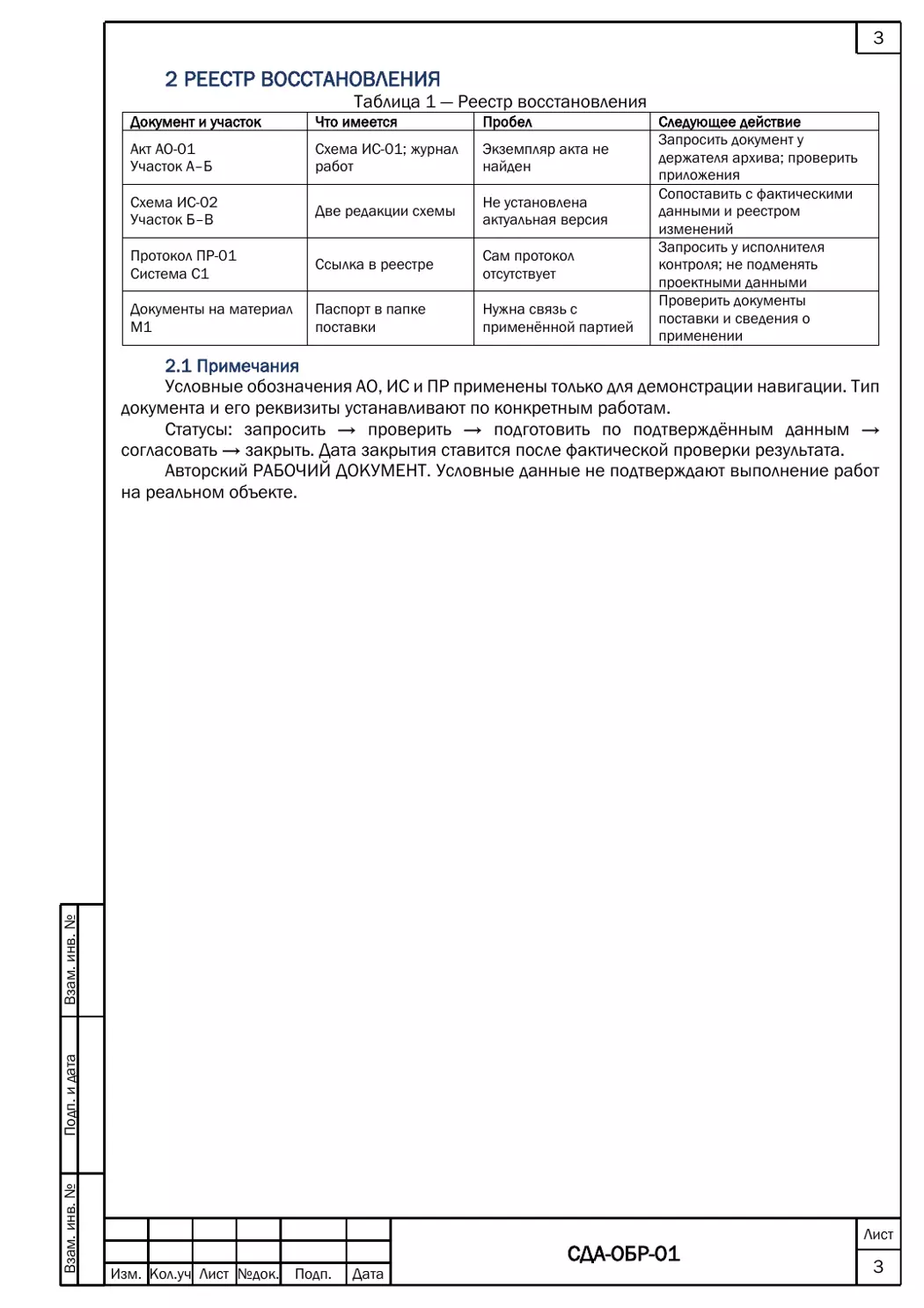

Фрагмент рабочего реестра восстановления документации
Фрагмент рабочего реестра восстановления документации
