Программа ПНР определяет, какие пусконаладочные работы и проверки планируются. Методика раскрывает, как выполняется конкретная проверка и по каким критериям оценивается результат. Отчёт фиксирует, что фактически выполнено и какими данными подтверждаются выводы.

Это рабочее разграничение помогает составить задание, но не означает, что для любой системы обязательно нужны три отдельных файла. Методики могут входить в программу, протоколы — в отчёт или передаваться отдельно. Состав устанавливают для конкретного оборудования, системы и задачи.

Почему универсальная программа не подходит для всех систем

Электроснабжение, вентиляция, автоматизация и противопожарные системы имеют разные режимы, интерфейсы и критерии проверки. Даже две одинаковые установки могут работать в разных проектных условиях. Поэтому программу привязывают к актуальному проекту, оборудованию, документации изготовителей и границам наладки.

Например, для вентиляции существует специализированный ГОСТ 34060-2017 об испытании и наладке систем вентиляции и кондиционирования. Его область указана в официальной карточке Росстандарта. Этот документ нельзя автоматически объявлять основанием для всех видов ПНР, включая электроснабжение и пожарную автоматику.

Нормативную базу для каждого задания следует подбирать отдельно и проверять её актуальность.

Эксперт статьи Опыт с 2006 года
Руководитель Стройдок-АБВ

Специализируется на разработке ППР, ТК и ПОС, автоматизации подготовки проектной документации, расчёте технико-экономических показателей…

Нефтекамский Нефтяной колледж - "Строительство и эксплуатация зданий и сооружений", 2006г.; Оренбургский государственный университет - "Городское строительство и хозяйство", 2014 г.

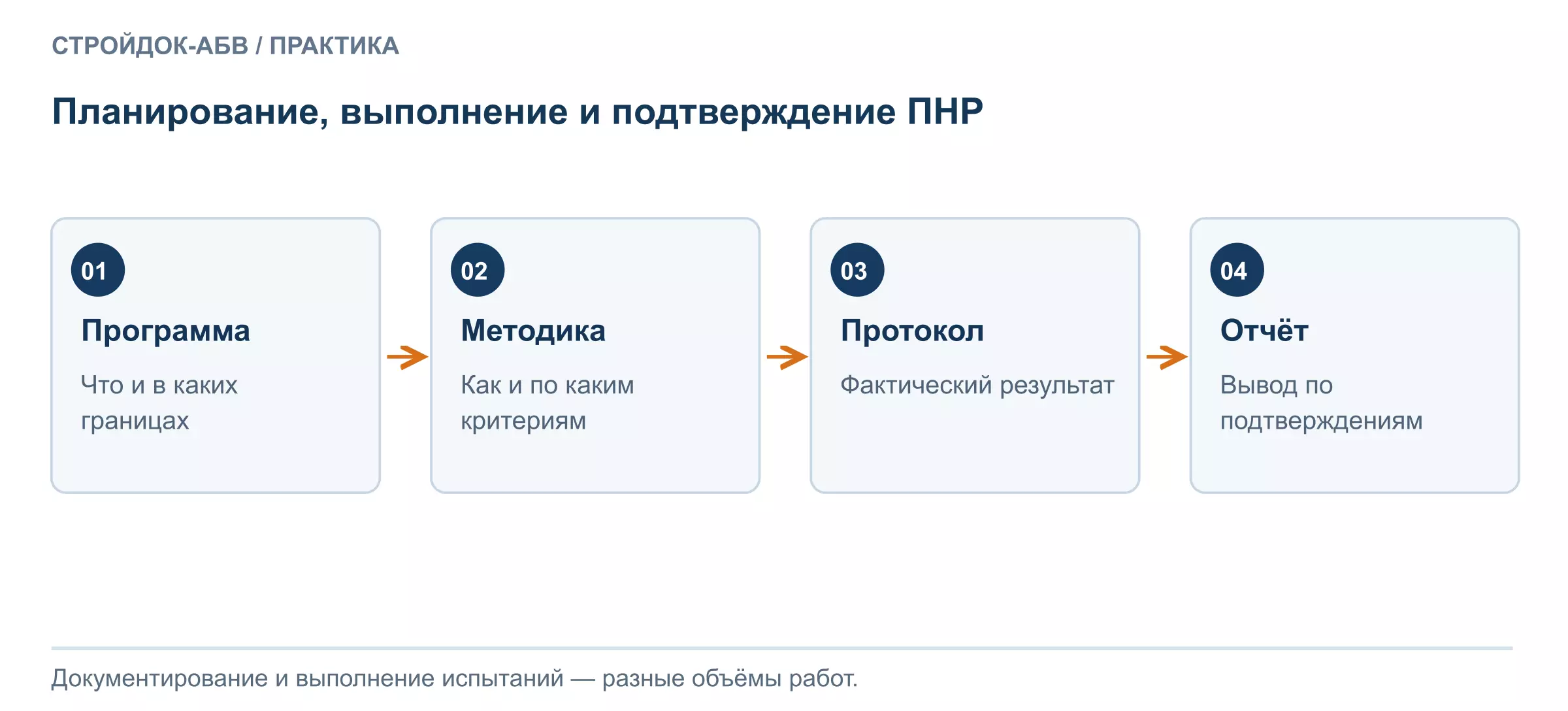

Связь программы, методики, протокола и итогового отчёта ПНР
Связь программы, методики, протокола и итогового отчёта ПНР

Что включают в программу ПНР

Программа должна однозначно определять объект проверки: систему, оборудование, участок и границы взаимодействия со смежными системами. Затем описывают исходные данные, условия готовности, этапы работ, порядок контроля и состав выдаваемых документов.

Практически важно установить, что должно быть готово до начала наладки: монтаж, питание, необходимые рабочие среды, доступ, документация и разрешённые условия выполнения работ. Если эти условия не определены, программу трудно использовать для организации процесса.

Также уточняют участников и распределение ответственности. Подготовка документа не означает, что его разработчик выполняет испытания, измерения или допускает оборудование к эксплуатации. Эти функции должны быть прямо определены заданием и фактическими полномочиями исполнителей.

Что описывает методика

Методика связывает проверяемый параметр с способом его определения, средствами измерений, условиями и критерием оценки. Фраза «проверить работоспособность» слишком общая: непонятно, какой режим проверяют и что считают удовлетворительным результатом.

В рабочей таблице удобно указать параметр, источник требуемого значения, способ проверки, регистрируемые данные и форму протокола. Критерии берут из применимого проекта, документации изготовителя и требований к системе. Их нельзя придумывать только ради заполнения таблицы.

Для опасных операций методика должна разрабатываться компетентными специалистами и учитывать установленный порядок безопасного проведения работ. Учебный документ в этой статье не является инструкцией на выполнение испытаний.

Как протоколы связаны с отчётом

Протокол содержит результаты конкретной проверки и сведения, позволяющие понять, где, когда, чем и в каких условиях они получены. Отчёт объединяет результаты в пределах заявленного объёма и формулирует обоснованный вывод.

Если в отчёте написано «все режимы проверены», должны существовать подтверждения всех перечисленных режимов. Отсутствующий протокол нельзя заменить общим положительным заключением. Неисполненные проверки и ограничения следует указать отдельно.

Подробнее о структуре результата — в статье о техническом отчёте ПНР. Для задания полезно сразу определить, какие протоколы войдут в отчёт, а какие будут самостоятельными приложениями.

Какие исходные данные передать разработчику

Передайте проект и схемы, перечень оборудования с обозначениями, документацию изготовителей, требования заказчика, границы ПНР и сведения о смежных системах. Укажите этап готовности объекта и кто фактически будет выполнять наладку и измерения.

Для отчёта дополнительно нужны реальные протоколы, журналы и данные выполненных проверок. Проектных характеристик недостаточно, чтобы сделать вывод о фактическом результате.

Результат заказа Основные исходные данные
Программа Проект, оборудование, границы, требования и условия выполнения
Методика Проверяемые параметры, критерии, средства и условия контроля
Отчёт Фактические протоколы, результаты, замечания и сведения о выполненных работах

Если оборудование ещё уточняется, согласуйте, какие разделы можно подготовить предварительно, а какие будут завершены после получения данных. Не маркируйте предварительный документ как окончательно согласованный.

Как сформулировать задание без лишнего объёма

Укажите систему, объект, требуемый результат, состав исходников, этапы и формат выдачи. Отдельно опишите взаимодействие с другими системами и необходимость включить комплексные проверки. Формулировка «программа ПНР по всем инженерным системам» без перечня оставляет слишком много неопределённости.

Условный пример задания: подготовить программу и формы протоколов для вентиляционной системы В1; оборудование и проект перечислены в приложении; фактические испытания выполняет назначенный исполнитель; отчёт подготавливается отдельным этапом по результатам испытаний. Такая постановка отделяет разработку документов от работ на объекте.

Скачать развёрнутые программы ПНР

Подготовлены две развёрнутые программы ПНР «Стройдок-АБВ» в PDF на вымышленные учебные объекты:

Оба документа показывают структуру и глубину проработки. Условные проектные параметры нельзя переносить на реальную установку без адаптации. Программы не подтверждают выполнение испытаний и не являются допуском к работам; фактические результаты и подписи в них не заполнены.

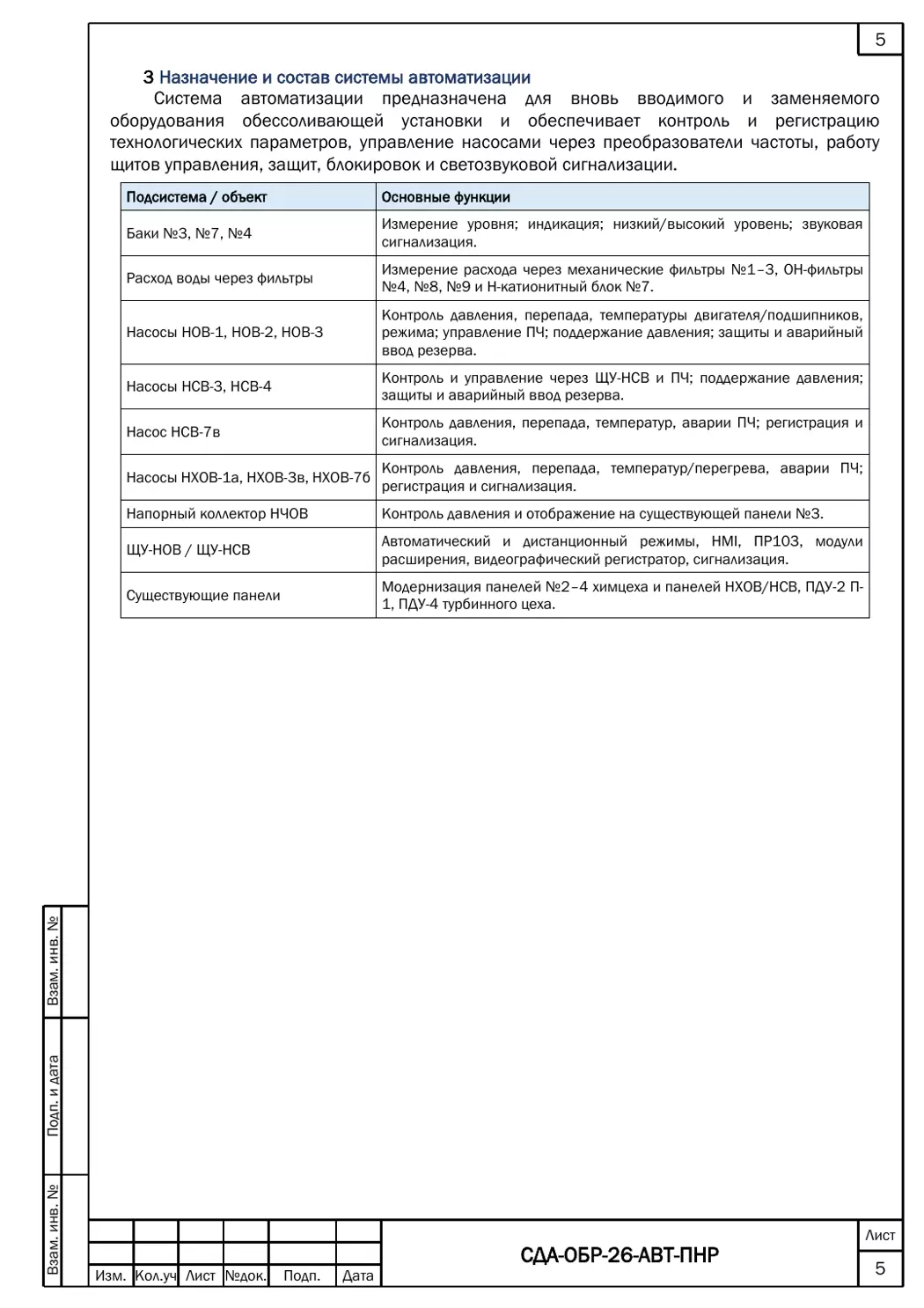

Фрагмент развёрнутой программы ПНР по комплексной автоматизации
Фрагмент развёрнутой программы ПНР по комплексной автоматизации
