Календарный график полезен, когда по нему можно понять не только дату окончания, но и причину выбранной продолжительности. Для этого каждый этап связывают с объёмом работ, ресурсами, предшествующими операциями и ограничениями площадки.

Если даты просто расставлены между началом и договорным сроком, график выглядит законченным, но не помогает управлять работой. Ниже — порядок расчёта и пример, показывающий, как поставка материалов влияет на общий срок.

Определите назначение графика

График для коммерческого предложения, договорный график, календарный план в составе ППР и оперативный недельный план могут иметь разную детализацию. Сначала уточните, какое решение должен поддерживать документ и кто будет его использовать.

Для общего договорного графика могут быть достаточны этапы. Для организации работ на площадке потребуется раскрыть захватки, бригады, механизмы и технологические связи. Детальность сама по себе не делает график лучше: сотни строк без понятных зависимостей трудно актуализировать.

Отдельная статья на сайте посвящена календарному плану в составе ППР. Здесь рассматривается практический расчёт сроков и ресурсов, который можно использовать при постановке задачи на график.

Эксперт статьи Опыт с 2006 года
Руководитель Стройдок-АБВ

Специализируется на разработке ППР, ТК и ПОС, автоматизации подготовки проектной документации, расчёте технико-экономических показателей…

Нефтекамский Нефтяной колледж - "Строительство и эксплуатация зданий и сооружений", 2006г.; Оренбургский государственный университет - "Городское строительство и хозяйство", 2014 г.
Влияние объёмов, ресурсов, поставок и зависимостей на календарный план
Влияние объёмов, ресурсов, поставок и зависимостей на календарный план

Соберите исходные ограничения до расчёта дат

Нужны объёмы работ, технология, состав доступных бригад и техники, режим сменности, доступ к участкам, сроки поставок и контрольные даты. Уточните время на подготовку, испытания, освидетельствование, переключения и передачу фронта следующим исполнителям.

Для действующего объекта важны ограничения эксплуатации: разрешённые часы работы, окна отключений, доступ транспорта и необходимость сохранять проходы. Для наружных работ учитывают сезонность и допустимые условия выбранной технологии.

Исходные ограничения лучше записать прямо в пояснениях к графику. Иначе изменение доступности крана или срока поставки выглядит как ошибка расчёта, хотя исходные условия уже другие.

Как оценить продолжительность работы

Простой ориентир — разделить объём на производительность доступных ресурсов. Но производительность должна соответствовать конкретной технологии и условиям. Справочная цифра без проверки организации площадки не даёт надёжного срока.

Учебный пример: объём условной операции — 240 м², принятая для примера производительность одной бригады — 20 м² за смену. Потребность составляет 12 бригадо-смен. При двух одновременно работающих бригадах и одной смене в день расчётная продолжительность — 6 рабочих дней.

Такой результат допустим только при наличии двух независимых фронтов, достаточного оборудования и материалов. Если бригады мешают друг другу на одном узком участке, удвоение людей не сократит срок вдвое. Принятые 20 м² за смену — учебное значение, не норматив производительности.

Постройте зависимости между этапами

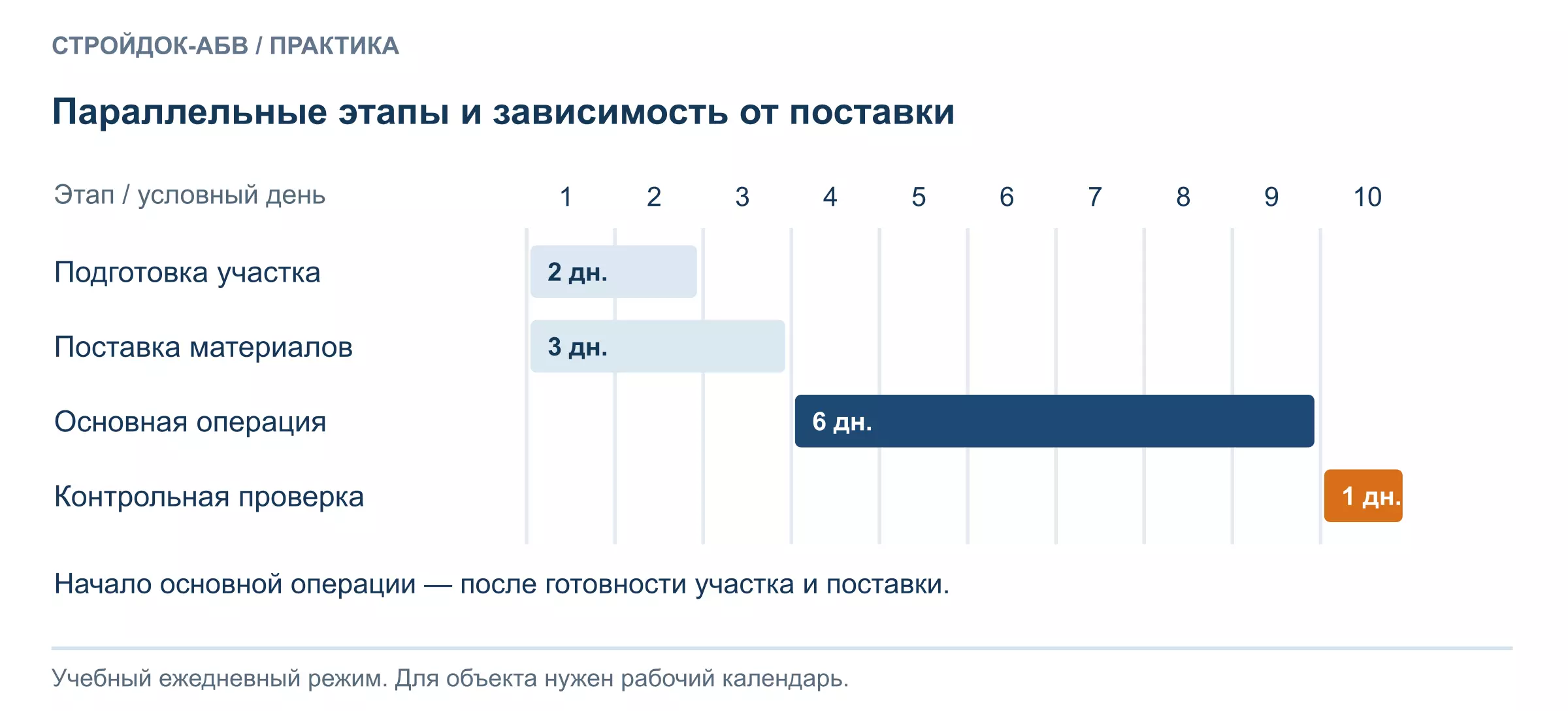

В условном организационном примере подготовка участка занимает 2 дня, поставка материалов — 3 дня и идёт параллельно. Основная операция может начаться только после обоих событий. Затем требуется 6 дней работы и 1 день контрольной проверки.

Этап Продолжительность Условные дни Условие начала
Подготовка участка 2 дня 1–2 Старт работ
Поставка материалов 3 дня 1–3 Подтверждённый заказ
Основная операция 6 дней 4–9 Завершены подготовка и поставка
Контрольная проверка 1 день 10 Завершена основная операция

Общий срок — 10 дней, а не сумма всех строк 12 дней: подготовка и поставка перекрываются. Пример предполагает условный ежедневный режим работы и не описывает технологию конкретной конструкции. Для реального графика задают рабочий календарь и необходимые технологические перерывы.

Если поставка задержится на два дня и резерв не предусмотрен, начало основной операции также сдвинется. Это важнее красивой заливки ячеек в диаграмме.

Проверьте загрузку ресурсов

После построения связей посмотрите, не назначен ли один механизм одновременно на разные участки и достаточно ли рабочих нужной квалификации. Проверьте доступность фронта, складов, подъездов и материалов в каждую дату.

Параллельные операции должны быть совместимы по технологии и безопасности. Нельзя сокращать срок на бумаге за счёт одновременной работы там, где она недопустима. Технологические выдержки и контрольные мероприятия также нельзя удалять ради совпадения с желаемой датой.

Если срок не укладывается, рассматривают реальные варианты: изменить очередность, разделить фронты, добавить доступный ресурс, скорректировать поставку или согласовать иной срок. Каждое изменение должно иметь проверяемое основание.

Как актуализировать график

Сохраните исходную согласованную версию. В текущем плане отмечайте фактическое начало, выполнение, оставшийся объём и прогноз завершения. Процент готовности нужно связывать с понятным способом измерения; субъективные «почти 90 процентов» могут скрывать критически важную незавершённую операцию.

При отставании обновляйте зависимости, а не только одну дату. Перенос поставки может изменить монтаж, контроль и передачу следующему подрядчику. В пояснении к новой версии укажите причину, затронутые этапы и принятые действия.

Скачать календарный план и графики ресурсов из ППР

PDF-фрагмент ППР содержит четыре фактических листа большого проекта: календарный план производства работ по неделям, график потребности в рабочих кадрах, график потребности в машинах и механизмах и график поступления материалов. Это не универсальный график: сроки и ресурсы нужно пересчитывать под состав работ и условия конкретного объекта.

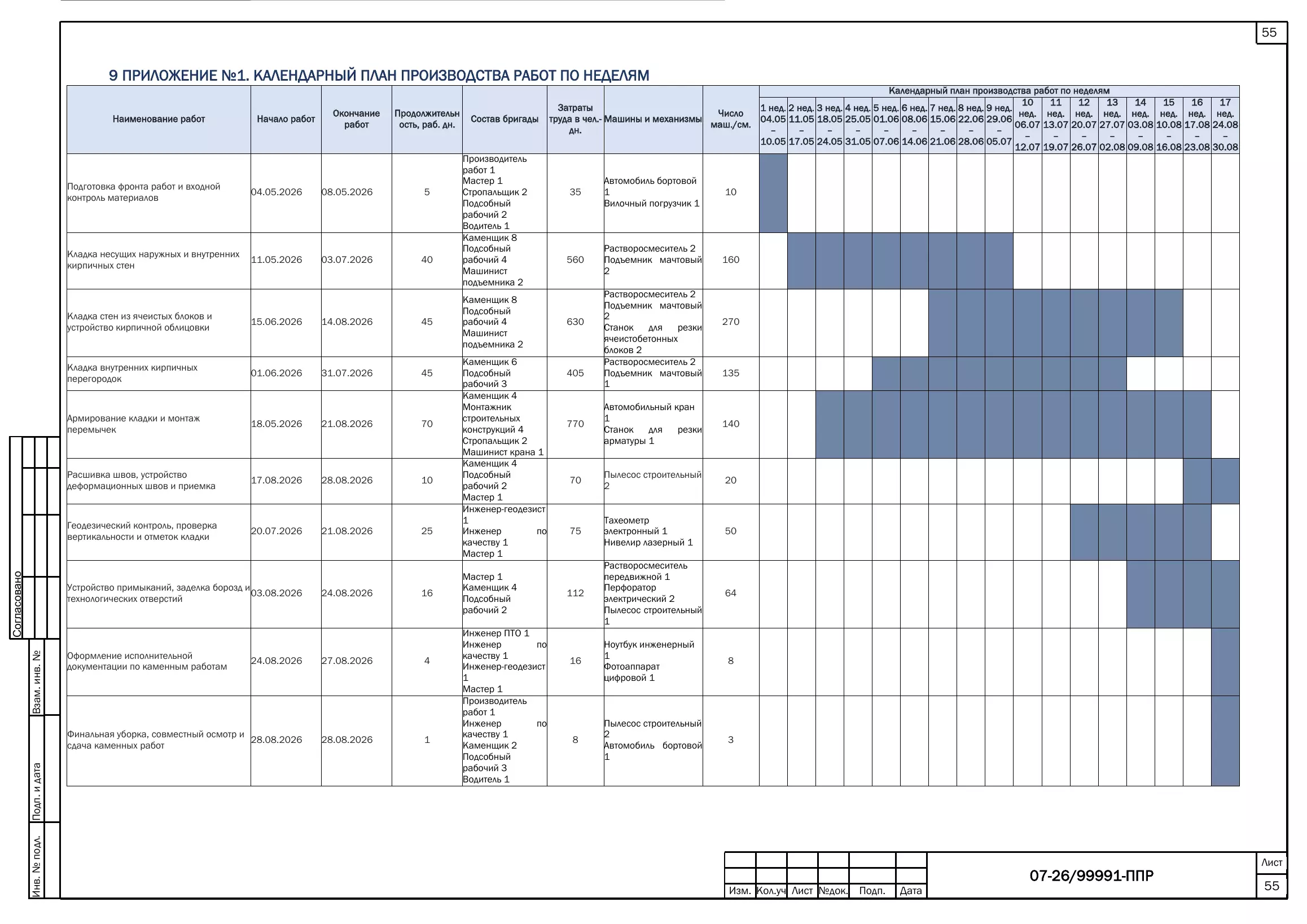

Календарный план производства работ из ППР
Календарный план производства работ из ППР
